Por qué la limpieza post obra decide si el proyecto se entrega a tiempo

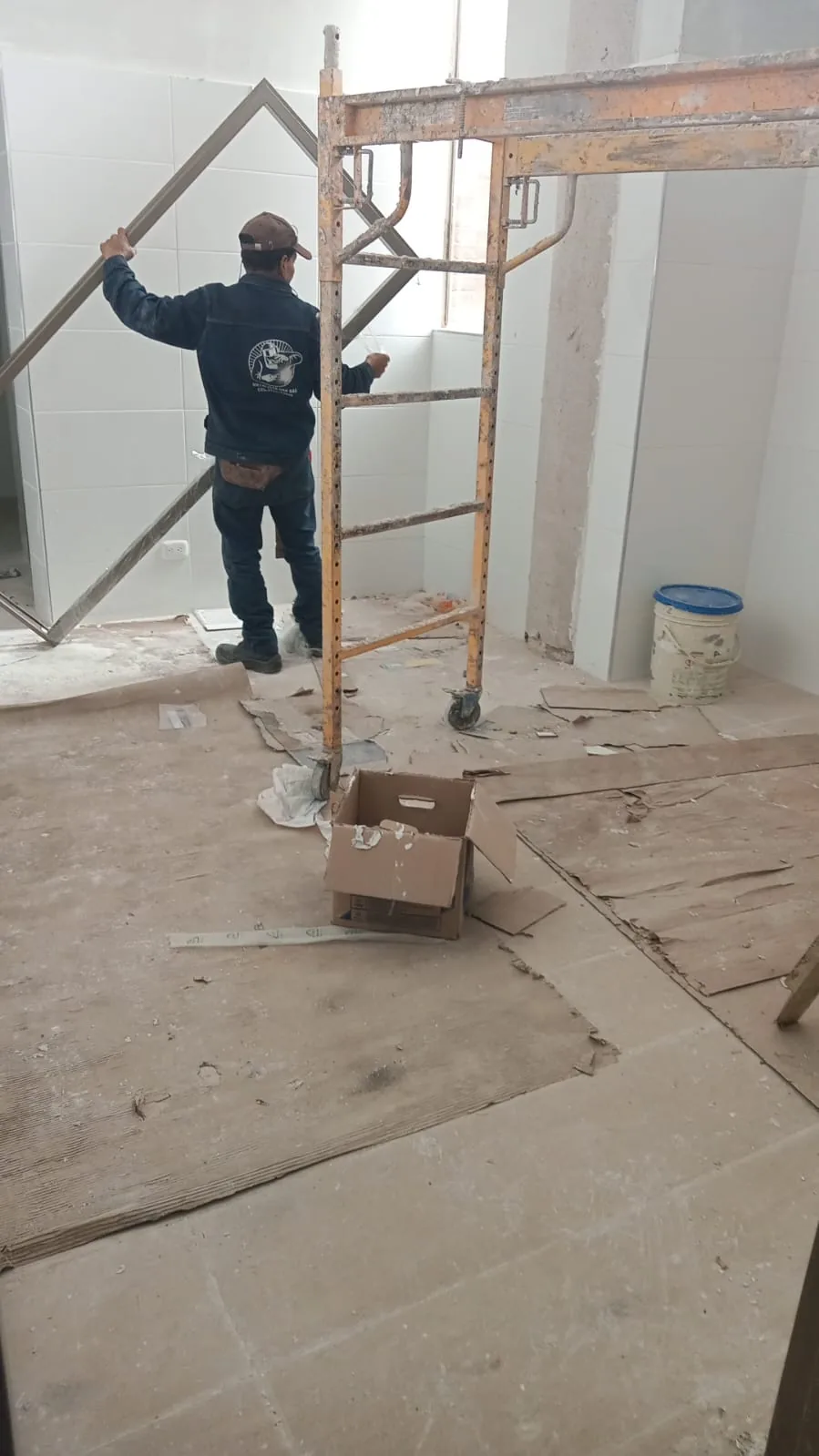

En la mayoría de los cronogramas de construcción, la limpieza post obra aparece en la última línea, con los días que sobraron después de todo lo demás. Es un error que se paga caro. Un edificio recién terminado tiene escombro fino, residuos de pega, polvo de placa de yeso, manchas de pintura, película protectora en vidrios y pisos, y suciedad de obra en cada superficie — y ese es exactamente el estado en el que el interventor, la propiedad horizontal o el comprador final ven el proyecto por primera vez.
Cuando la limpieza post obra se subcontrata a última hora, sin planeación ni personal suficiente, el resultado habitual es previsible: la entrega se retrasa, el interventor devuelve el acta sin firmar, o el edificio se entrega "limpio" solo en apariencia, con el detalle fino sin terminar. Esta guía está pensada para el gerente de obra, el interventor o el gerente de proyecto que necesita que la limpieza post obra sea parte del cronograma — no un imprevisto de última semana.
También es relevante para el equipo comercial de la constructora: la primera visita de un comprador o de un arrendatario institucional al inmueble terminado ocurre, casi siempre, antes de que se firme cualquier contrato de venta o arriendo. Un edificio impecable en ese primer recorrido refuerza la percepción de calidad de toda la obra. Uno con detalles de aseo pendientes genera dudas sobre otros aspectos de la construcción, incluso cuando esos aspectos están perfectamente resueltos.
Limpieza gruesa vs. limpieza fina: qué incluye cada fase
La limpieza post obra profesional no es una sola tarea: son dos fases con objetivos distintos, que suelen confundirse cuando se contrata sin experiencia en el sector construcción.
Limpieza gruesa (o limpieza de obra negra)

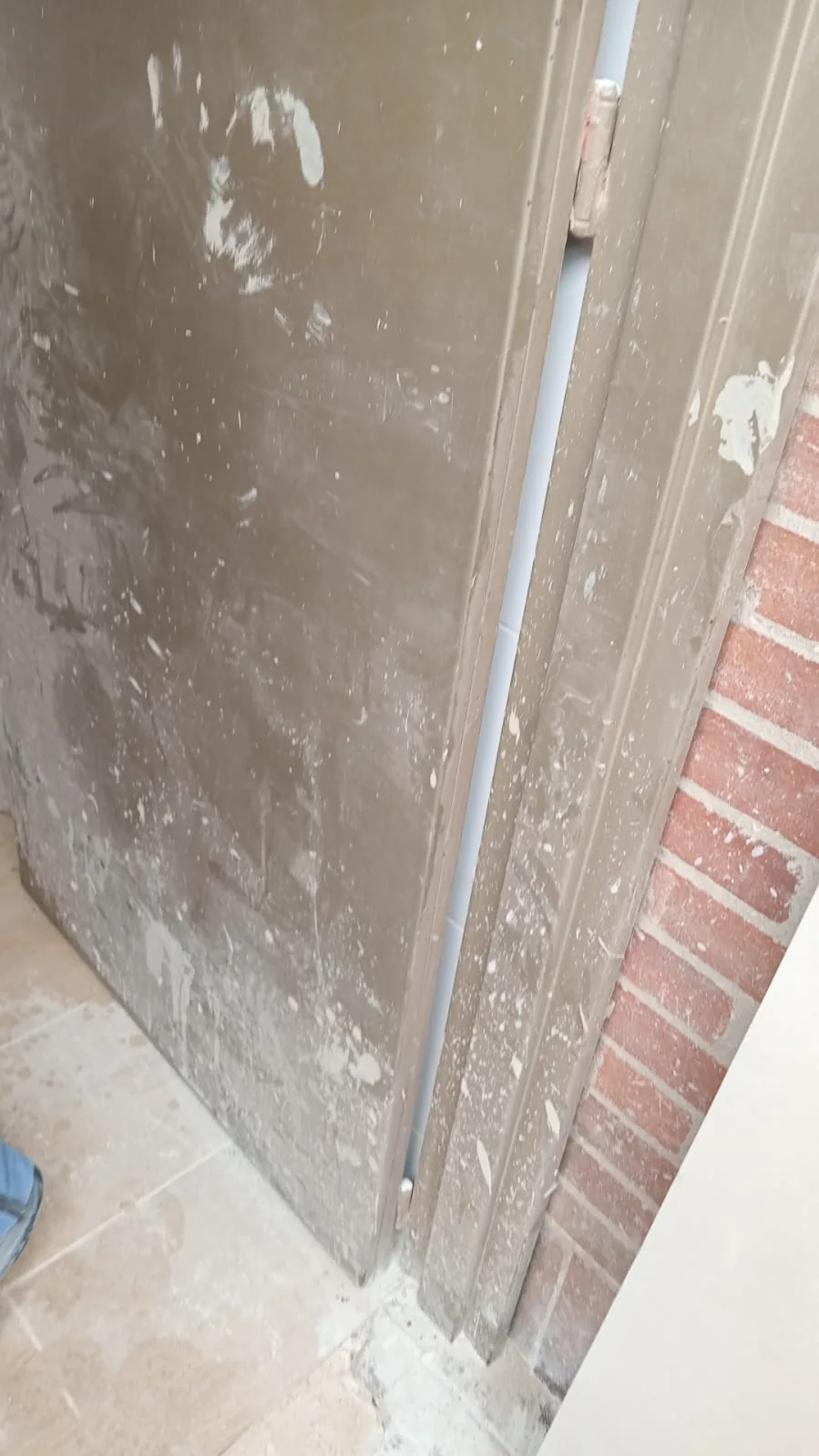

Ocurre apenas termina la obra civil y antes de que entren los acabados finales. Incluye retiro de escombro fino, sobrantes de materiales, esquirlas, polvo acumulado en pisos y muros, y residuos de pega, cemento o yeso. El objetivo no es que el edificio se vea terminado, sino dejarlo en condiciones seguras y despejadas para que avancen los oficios siguientes (pintura, carpintería, instalación de acabados).
Limpieza fina (o limpieza de detalle)

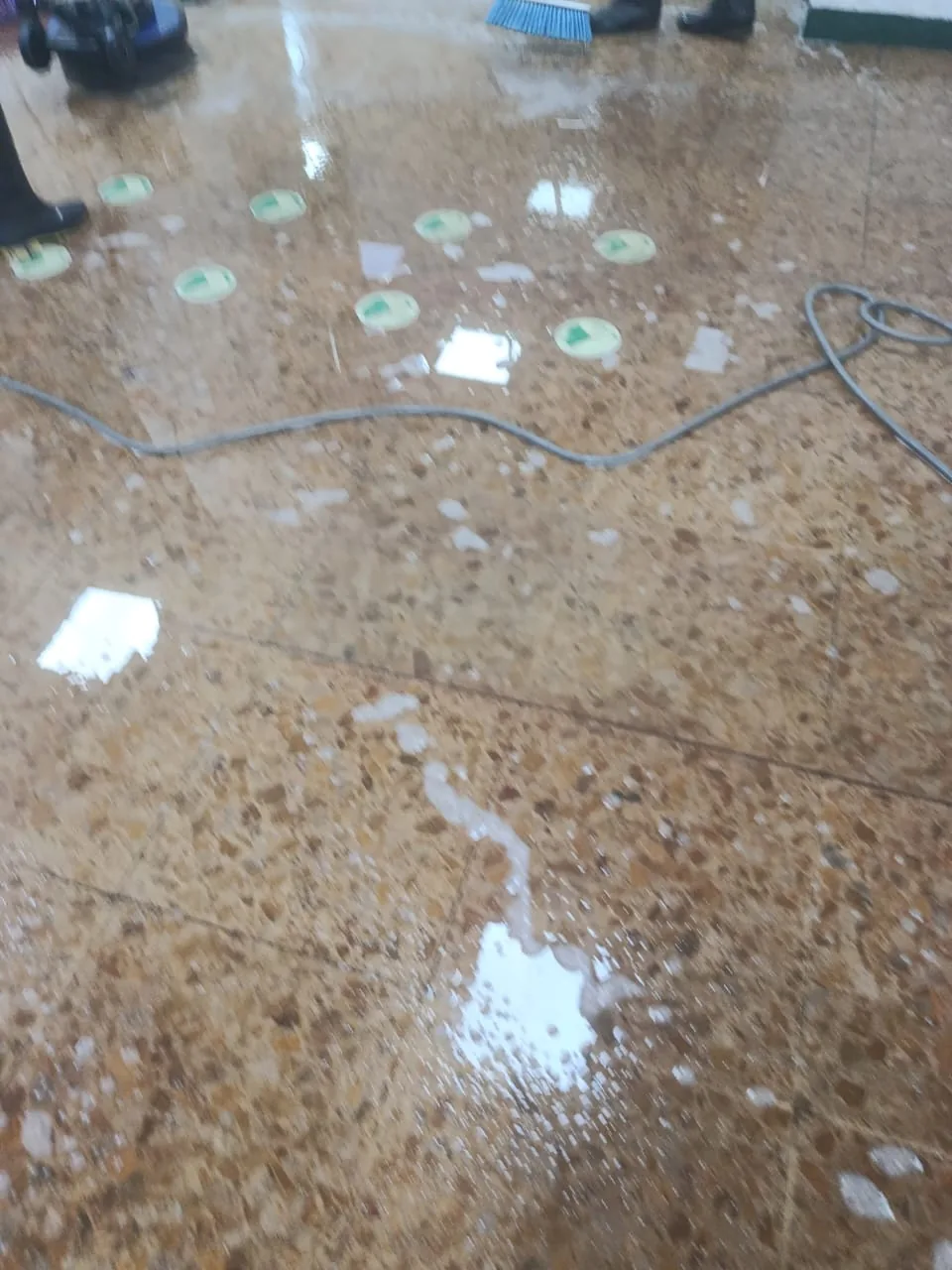

Es la fase final, inmediatamente antes de la entrega: retiro de película protectora de vidrios y superficies, limpieza profunda de pisos con su acabado definitivo, remate de marcos y perfiles, desempolvado de cielorrasos y luminarias, limpieza de baños y cocinas, y pulido de vidrios interiores y exteriores. Requiere personal, insumos y protocolos distintos a la gruesa: los químicos agresivos que retiran residuo de obra pueden dañar acabados finales como mármol pulido, madera lacada o acero inoxidable.
ℹ️ Referencia
Un proveedor que cotiza "limpieza post obra" como una sola tarea, sin diferenciar fase gruesa y fase fina, casi siempre subestima el tiempo y el personal que realmente necesita el proyecto. Pida el cronograma de las dos fases por separado antes de aprobar la propuesta.
Cómo cambia el alcance según el tipo de proyecto
El protocolo de limpieza fina no es idéntico en todos los tipos de edificación, aunque la lógica de dos fases se mantenga.
Vivienda multifamiliar
El mayor volumen de trabajo está en las unidades privadas — cada apartamento requiere el mismo estándar de detalle, multiplicado por decenas o cientos de unidades, además de zonas comunes como lobby, gimnasio, salón social y parqueaderos.
Edificios de oficinas
El foco se concentra en pisos de placa flotante, fachadas de vidrio de piso a techo y áreas de recepción, donde el acabado visual pesa más que el volumen de unidades.
Centros comerciales y locales
La prioridad es dejar cada local listo para el montaje de marca del arrendatario, con pisos y vitrinas sin residuo de obra antes de la fecha de apertura comercial.
Industria y bodegas
El volumen de residuo suele ser mayor por la escala de la construcción, pero el estándar de acabado cambia: importa más dejar pisos epóxicos sin residuo y áreas técnicas despejadas que lograr un pulido decorativo, porque la operación que sigue es de producción o almacenamiento, no de exhibición.
Errores frecuentes al contratar limpieza post obra
La mayoría de los problemas de entrega por aseo no ocurren por mala ejecución en obra, sino por decisiones tomadas semanas antes, al momento de contratar el servicio.
1. Cotizar por metro cuadrado sin visita técnica previa
Un precio calculado solo con el área del proyecto no refleja el estado real de acabados ni la dificultad de acceso a fachadas o zonas altas. El resultado habitual es un ajuste de alcance a mitad de la limpieza fina, con menos margen de tiempo antes de la entrega.
2. Contratar la limpieza fina como extensión de la gruesa
Son dos servicios con insumos, personal y estándar de calidad distintos. Un equipo entrenado para retirar escombro no necesariamente tiene el criterio para dejar un vidrio sin vetas o un piso de mármol sin opacar el brillo.
3. No exigir cronograma por zonas
Sin un cronograma que indique qué zona se limpia y en qué fecha, la coordinación con otros contratistas se vuelve informal y genera reprocesos: zonas limpiadas antes de que termine otro oficio, que hay que limpiar de nuevo.
4. Dejar seguros y certificaciones para el día del ingreso
Pedir pólizas y certificados de alturas cuando el equipo ya está en la puerta de la obra no deja margen de reacción si algo falta. Debe verificarse en la selección del proveedor, no como trámite de último momento.
5. No dejar por escrito los criterios de aceptación
Cuando "limpio" no está definido con criterios verificables, la revisión final se convierte en una negociación subjetiva entre el interventor y el proveedor, en el peor momento: con el cronograma de entrega ya vencido.
Qué debe exigir el interventor antes de aprobar la entrega
El acta de entrega es el documento que formaliza que el edificio pasa de la constructora al cliente final — propiedad horizontal, comprador institucional o administrador. Antes de firmarla, hay una lista corta de verificaciones que reduce de forma directa el riesgo de reprocesos:
Recorrido conjunto por zonas comunes y unidades representativas, no solo por el lobby o las áreas de exhibición.
Verificación de vidrios interiores y exteriores sin película protectora, sin residuo de silicona y sin rayones visibles a distancia de uso normal.
Pisos sin residuo de pega, pintura o sellante, con el brillo o acabado que corresponde al material instalado (porcelanato, madera, piedra).

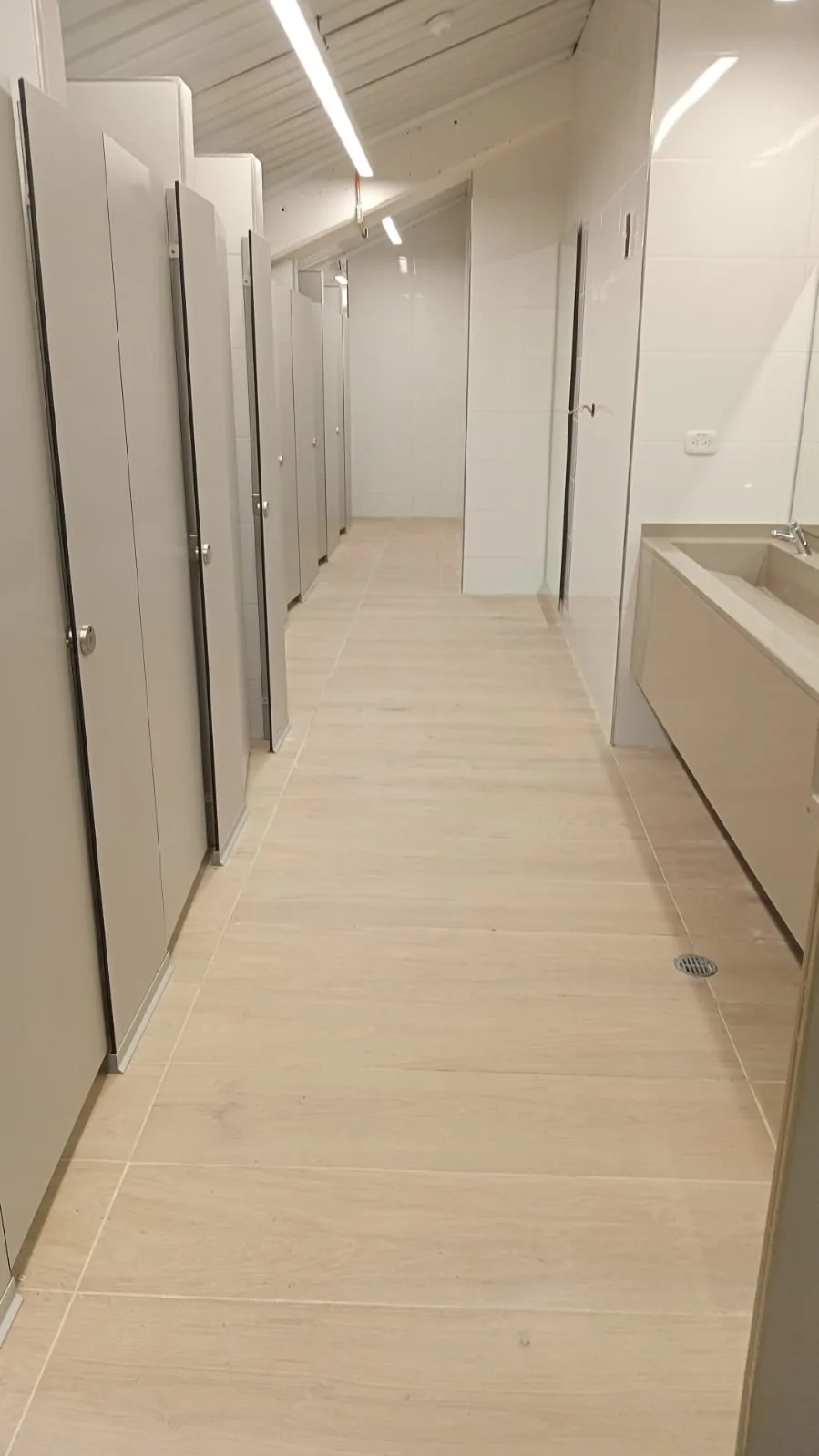

Baños, cocinas y zonas húmedas con desinfección terminal, no solo limpieza superficial.
Ductos, rejillas de ventilación y luminarias sin polvo de obra, que suele acumularse durante meses de construcción.
Un responsable del proveedor de aseo presente en el recorrido de entrega, con capacidad de resolver observaciones en el sitio.
Certificación en alturas: por qué importa incluso en limpieza post obra
La limpieza fina de fachadas, ventanales exteriores y remates en pisos superiores no es un trabajo de aseo convencional: es trabajo en alturas, regulado en Colombia por la Resolución 1409 de 2012 (actualizada por la Resolución 4272 de 2021). Esta normativa exige que cualquier operario que trabaje a más de 1,5 metros de altura cuente con certificación vigente, equipo de protección personal específico y un sistema de acceso certificado (andamios, silletas o líneas de vida, según el caso).
En proyectos de más de dos o tres pisos, la limpieza fina de vidrio exterior casi siempre implica trabajo en alturas. Contratar este servicio con personal sin certificación no solo es un riesgo de seguridad: como constructora o interventoría, usted puede quedar expuesto si ocurre un accidente durante la limpieza y el proveedor no puede acreditar el cumplimiento normativo.
⚠️ Importante
Antes de autorizar el ingreso del equipo de aseo a zonas de fachada o altura, solicite el certificado vigente de trabajo seguro en alturas de cada operario asignado, no solo una carta genérica de la empresa.
Documentación y seguros: qué pedir antes de dejar entrar al equipo a la obra
Una obra en fase de entrega sigue siendo, legalmente, una obra: hay acabados sin proteger, equipos de otros contratistas y responsabilidades cruzadas entre constructora, interventoría y proveedores. Antes de autorizar el ingreso del personal de aseo, es razonable exigir la misma documentación que se pide a cualquier contratista de obra:
Contrato laboral directo del personal asignado, con pago vigente de EPS, ARL y pensión — verificable con la planilla PILA del último mes.
Póliza de todo riesgo contratista, que cubra daños a acabados o instalaciones del cliente durante la ejecución del servicio.
Póliza de responsabilidad civil extracontractual, que cubra daños a terceros dentro o fuera de la obra.
Certificación de alturas vigente para el personal que trabaje en fachada, ventanales exteriores o zonas elevadas.
📋 Norma
El artículo 34 del Código Sustantivo del Trabajo establece que quien contrata a un intermediario laboral puede ser responsable solidario de sus obligaciones laborales y prestacionales si el proveedor incumple. Verificar que el personal sea directo, con planilla PILA al día, reduce ese riesgo de forma directa.
Tecnología: cómo verificar el avance sin estar en obra todo el día
En la última semana antes de la entrega, el gerente de obra o el interventor rara vez tiene tiempo de supervisar personalmente cada frente de limpieza. Aquí es donde la trazabilidad tecnológica deja de ser un accesorio y se convierte en una herramienta de control real.
La App ALP permite ver, sin estar físicamente en el proyecto, en qué zona está trabajando el equipo de aseo, qué fases del protocolo ya se completaron y qué novedades se reportaron durante la jornada — por ejemplo, un vidrio roto encontrado durante la limpieza fina o un área que no pudo intervenirse por trabajos de otro contratista aún en curso. Para un interventor que coordina varios frentes al mismo tiempo, esta visibilidad reemplaza el recorrido físico constante y deja un registro verificable de que el servicio se prestó según lo acordado.
Cronograma típico y qué tan rápido se puede coordinar
La pregunta más frecuente de los gerentes de obra no es cuánto cuesta la limpieza post obra, sino cuánto tiempo toma y con cuánta anticipación hay que coordinarla. La respuesta depende del tamaño del proyecto y de si las dos fases se planean por separado o se dejan para el final.
Como referencia general: la limpieza gruesa se coordina en paralelo con el avance de obra, por zonas ya liberadas, no al final del proyecto completo. La limpieza fina se concentra en los últimos días antes de la entrega y su duración depende directamente del número de operarios asignados — un equipo insuficiente para el metraje del proyecto es la causa más común de que la entrega se atrase por cuenta del aseo, no de la obra civil.
Cuando la coordinación se hace con anticipación — con visita técnica previa para dimensionar el equipo necesario — es posible ajustar el cronograma de limpieza fina a la fecha de entrega comprometida, incluso en proyectos con fechas ajustadas. Cuando se contrata a última hora, el proveedor trabaja con el personal que tiene disponible ese día, no con el que realmente necesita el proyecto.
La limpieza post obra como parte del cronograma, no como un imprevisto
El edificio que se entrega impecable no es el que tuvo mejor suerte con el clima o con los acabados: es el que trató la limpieza post obra como una fase técnica del proyecto, con cronograma, personal certificado y verificación documental — igual que cualquier otro contrato de obra. La diferencia entre un proyecto que se entrega a tiempo, con acta firmada sin observaciones, y uno que se devuelve por detalles de aseo, casi siempre se decidió semanas antes, en la forma en que se planeó (o no se planeó) esta última fase.
Si su proyecto se acerca a la fecha de entrega, la recomendación práctica es simple: agende la visita técnica de limpieza post obra con al menos dos semanas de anticipación, separe la cotización de fase gruesa y fase fina, y exija la documentación del equipo antes de que pise la obra.
Preguntas frecuentes sobre limpieza post obra
Las dudas más comunes de interventores y gerentes de obra al coordinar esta fase del proyecto.
¿Con cuánta anticipación se debe contratar la limpieza post obra?
La gruesa se coordina en paralelo con el avance de obra. La fina se agenda idealmente con dos a tres semanas de anticipación a la entrega, para permitir una visita técnica previa y dimensionar el personal según el estado real del proyecto.
¿Incluye la limpieza de fachadas y ventanales exteriores en pisos altos?
Sí, cuando el proyecto lo requiere, pero ese componente se rige por la normativa de trabajo en alturas y debe ejecutarse con personal certificado y equipo de acceso adecuado. Es un alcance que debe cotizarse y programarse por separado.
¿Quién responde si se daña un acabado durante la limpieza?
Por eso es indispensable exigir la póliza de todo riesgo contratista antes de que el equipo ingrese a la obra. Sin esa póliza vigente, cualquier daño a un acabado terminado queda sin cobertura clara.
¿Qué pasa si el proveedor no tiene personal directo?
Si subcontrata personal sin vínculo laboral directo, la constructora puede quedar expuesta como responsable solidario ante incumplimientos laborales o de seguridad social del subcontratista.
¿Se puede coordinar una sola visita técnica para varios proyectos?
Sí. Con fechas de entrega escalonadas, es posible coordinar un cronograma conjunto de limpieza gruesa y fina por proyecto, con el mismo equipo de supervisión y los mismos criterios de aceptación en todos los frentes.
¿Se puede programar la fina para un fin de semana antes de una entrega urgente?
Sí, siempre que se coordine con anticipación y no como solución de última hora. Ampliar el equipo para fin de semana permite comprimir el cronograma sin sacrificar el estándar de detalle, pero requiere confirmar disponibilidad con varios días de margen.
